摘要:预应力框架梁凭借优良的结构性能广泛应用于大跨度、重载建筑工程中。结构设计阶段通常默认梁内所有预应力筋同批次同步张拉,各钢绞线终态有效应力均匀一致,以此完成抗裂、挠度、承载力验算。但实际施工现场受设备、工作面、施工工序限制,普遍采用分批逐束张拉工艺。先后张拉产生的混凝土弹性压缩次生效应,会导致先批预应力筋应力损失、后批应力达标,出现束间应力不均、有效预应力不满足设计取值的问题。本文基于理想无损工况,系统推导同梁多束钢绞线分批张拉的应力衰减规律,给出差异化张拉控制标准,解决设计与施工脱节导致的结构性能偏差问题。
一、预应力混凝土技术核心优势
相较于普通钢筋混凝土结构,预应力技术通过提前对构件受拉区施加可控预压应力,从根本上弥补了混凝土抗拉强度低的先天缺陷,核心优势突出,也是大跨度梁板结构的首选技术方案:
1.抗裂性能优异,耐久性更强。
通过预压应力抵消使用阶段荷载产生的拉应力,可有效避免或大幅减少混凝土裂缝开展,杜绝水汽、氯离子侵蚀内部钢筋,延缓结构老化,显著提升建筑使用寿命,降低后期运维成本。
2. 结构刚度大,变形可控。
预应力有效约束构件挠度变形,同等跨度、荷载条件下,预应力梁板挠度远小于普通混凝土构件,可满足大空间、大跨度建筑的使用变形要求。
3.节约建材,经济效益显著。
预应力技术可充分发挥高强度钢绞线的力学性能,减小构件截面尺寸、降低结构自重,相比普通混凝土结构可节约20%~30%的建材用量,同时减少基础荷载,综合经济性优势明显。
4. 抗疲劳、抗剪性能优良。
预压应力可抑制混凝土斜裂缝产生,提升构件抗剪承载力;同时减小往复荷载下钢筋的应力波动幅度,大幅提升结构抗疲劳性能,适配桥梁、车库、室外广场下地下室顶板、商业超市等高频荷载工况。
二、设计与施工的核心矛盾:同批设计vs分批施工
1.结构设计的核心假定
在预应力框架梁施工图设计、模型验算过程中,行业通用假定为:梁内全部预应力钢绞线一次性同步张拉完成。
设计软件与规范验算逻辑默认所有预应力筋同步受力、同步产生弹性压缩,各束钢绞线最终有效应力完全均匀,整体预压力均匀作用于混凝土截面,以此计算构件抗裂能力、挠度变形与极限承载力。
该设计假定的核心目的:简化计算模型、保证截面预应力场均匀,确保结构受力安全储备精准可控,是预应力结构设计的标准前置条件。
2.施工现场的客观约束
现场实际施工中,很难实现多束钢绞线一次性同步张拉,主要因素如下:
(1)设备限制:多台高精度同步张拉千斤顶配置有限,无法满足单梁多束同时张拉需求;
(2)工序约束:梁板钢筋、模板、管线交叉施工,工作面狭小,多束同步张拉操作空间不足;
(3)质量管控:多束同步张拉隐患多,单束分批张拉更便于过程质控、数据记录与隐患排查。
3.设计施工脱节引发的结构隐患
设计“同批同步张拉”与施工“分批逐束张拉”的不匹配,会产生规范常规损失计算未涵盖的批次间弹性压缩附加应力损失,且该问题长期被现场忽视:后张拉的钢绞线会对已张拉锚固的先批钢绞线产生二次、多次混凝土压缩作用,导致先批筋应力持续衰减。
最终出现先批预应力有效应力不足、后批应力达标的束间应力差,整体截面预压力小于设计取值,直接引发梁板开裂、起拱不足、挠度超标等质量缺陷,削弱结构安全储备。
三、分批张拉应力偏差核心机理(理想无损工况)
为精准锁定批次张拉的纯力学偏差,本文设定理想计算前提:不计锚具回缩、孔道摩擦、钢筋松弛、混凝土收缩徐变等常规预应力损失,仅研究同构件先后张拉束之间的混凝土弹性压缩相互影响。
核心控制目标:所有钢绞线全部张拉锚固完成后,每一束钢绞线最终有效应力完全相等,贴合设计均匀受力假定。
力学机理:梁混凝土可视为均质弹性体,先张拉钢绞线使混凝土产生初次预压压缩;
后续每张拉一批钢绞线,都会对梁体产生新增预压力,促使混凝土进一步压缩缩短。已锚固的先批钢绞线随混凝土同步缩短,应力随之下降,且张拉批次越多、配筋率越高,先批筋应力衰减越显著。因此,想要终态应力均匀,必须采用先批超张拉、后批递减张拉的差异化控制方式。
四、核心计算符号定义

为统一计算逻辑、方便现场应用,统一参数定义如下:

五、典型批次张拉应力递推计算

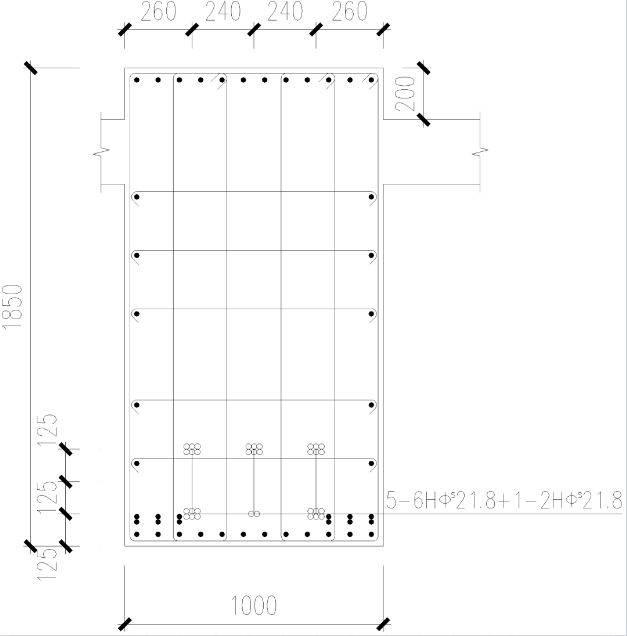

对于图1所示的集束配置预应力筋,假定其张拉也在同一位置。

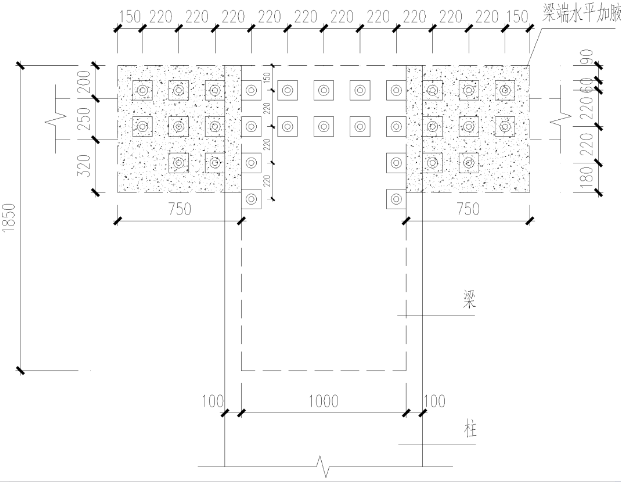

图1.A 梁内多束预应力筋布置

图1.B 预应力筋张拉端布置
张拉任意第k束钢绞线时,该束张拉力会在混凝土截面产生平均预压应力,后续批次张拉产生的新增预压应力,会对所有先批锚固钢绞线造成应力衰减,衰减值为:
1.两束钢绞线、两批张拉工况
(1)第1批张拉束1,控制应力σcon,1混凝土产生预压应力
(2)第2批张拉束2,控制应力σcon,2新增混凝土预压应力
(3)束1受二次压缩,应力衰减
终态应力均等联立方程:
求解得
结论:两批张拉工况下,先批钢绞线需超张拉补偿,后批直接按设计终应力张拉。
2.三束钢绞线、三批张拉工况
(1)张拉束1:产生混凝土预压应力
(2)张拉束2:产生新增预压应力
束1应力下降
(3)张拉束3:产生新增预压应力
束1、束2同步应力下降
终态三束应力均等,代入推导可得:
六、多束分批张拉通用计算公式与规律
设总束数为n,张拉顺序固定为束1→束2→…→束n,定义核心系数
保证所有钢绞线终态应力均为σₚₑ
(1)最后一批(第n批):σcon,n =σpe 无超张拉
(2)第i批(i=1,2,...,n-1):
当对总共n束钢筋按m批进行张拉,则按批次均分后的每批钢筋面积为nAp/m,相应的系数
当取
时
通用核心规律
1. 张拉次序越早,所需张拉控制应力越大,超张拉幅度越高;次序越靠后,控制应力逐级递减;
2. 最先张拉的钢绞线,需补偿后续所有批次张拉产生的叠加压缩损失,超张拉幅度最大;
3. 核心原理:通过前置差异化超张拉,抵消后续张拉的次生应力衰减,最终实现全束应力均匀,贴合设计假定。
七、配筋率对应张拉调整幅度(工程实用取值)
工程中钢筋与混凝土弹模比常规取值α≈6.0,根据预应力梁常用预应力筋配筋率区间,可快速判定张拉调整标准,无需复杂计算:
1. 低配筋梁(ρₚ=0.3%~0.8%,普通次梁):施工采用等分分批张拉模式,预应力筋均匀分配至各批次。两批张拉工况下,单批配筋率为总配筋率的1/2,先批筋仅受后一批张拉的单次弹性压缩影响,附加损失可等效简化为
据此计算,两批张拉批次应力损失为0.9%~2.4%;三批张拉工况下,单批配筋率进一步降低,损失可简化为
损失仅为0.6%~1.6%。整体损失均处于规范张拉应力允许偏差范围内,现场可统一张拉;仅高精度要求工程,需对先批钢绞线小幅超张拉1%~2%进行补偿。如《建筑施工手册》中建议将张拉力提高到1.03倍进行张拉;
2. 中配筋梁(ρₚ=0.8%~1.5%,大跨主梁):两批张拉时批次应力损失为2.4%~4.5%;三批张拉时,预应力筋均分,单批配筋率 ρₚ/3。张拉顺序为批1→批2→批3:批1受批2、批3两次次生压缩,批2仅受批3一次次生压缩,批3无后续压缩损失。根据前文递推公式,首批总应力损失为两次压缩损失叠加:Δσp1=2ρp+(2ρp)2。
工程预应力梁配筋率满足ρp≪5%,二次高阶项(2ρp)2数值极小,对整体应力损失影响可完全忽略,因此三批张拉精准简化取值为Δσp1≈2ρp。通过数学对比可明确核心规律:工程常规配筋区间内,两批张拉损失3ρp始终大于三批张拉首批叠加损失2ρp+(2ρp)2,即同等总配筋率下,张拉拆分批次越多,单批次压缩量越分散,先批筋累计应力损失越小,束间应力均匀度越好。代入边界值计算:下限(ρₚ=0.8%):Δσp=1.6%,上限(ρₚ=1.5%):Δσp=3.0%,中配筋梁三批张拉损失幅度可控,仅需小幅超张补偿。
3. 高配筋梁(ρₚ=1.5%~2.2%,重载转换梁):高配筋梁多用于大跨度重载转换构件,配筋密度大、单束预压力高,批次弹性压缩叠加效应显著,损失不可忽略,严格按公式精准推演。
(1)两批张拉工况详细计算 依旧采用两批均分模型,单批配筋率ρₚ/2,批次损失公式Δσₚ = 3ρₚ。代入高配筋区间边界: 下限(ρₚ =1.5%):Δσₚ = 4.5% 上限(ρₚ =2.2%):Δσₚ = 6.6% 两批张拉工况下,高配筋梁批次附加损失高达4.5%~6.6%。
(2)三批张拉工况详细计算 三批均分单批配筋率ρₚ/3,批次系数λ = 2ρₚ,首批受两次张拉叠加压缩,完整损失公式不忽略二次高阶项: Δσₚ₁ = λ + λ² = 2ρₚ + 4ρₚ² 代入边界值精准计算: ρₚ =1.5%时:Δσₚ = 3.0% + 0.09% = 3.09% ρₚ =2.2%时:Δσₚ = 4.4% + 0.19% = 4.59% 结合叠加效应与工程实测修正,高配筋梁三批张拉整体批次损失可达6%,应力偏差不容忽视。
八、设计及施工现场精准控制实操规则
当预应力筋配筋率较高,需要考虑分批张拉引起的应力均匀性以达到规范要求时,需按如下措施进行操作:
1. 设计阶段需考虑施工控制可实施性,提前做好因分批张拉引起有效预应力降低的设计冗余,并在设计文件或施工交底时予以说明。
2. 固定张拉顺序,严禁随意调换:严格遵循对称、先长后短的张拉顺序,一旦打乱批次,预设超张拉补偿值完全失效,直接导致应力不均。
3. 分级递减油压控制:首批张拉油压最大,逐批小幅递减,最后一批按设计基准应力张拉,精准匹配补偿规律。
4. 优先同步张拉工艺:条件允许时,采用多千斤顶同步整体张拉,从根源消除批次弹性压缩损失,完全贴合设计同批张拉假定,是最优施工方案。
5. 同等总配筋率条件下,张拉拆分批次越多,单批预应力配筋量越小,单次混凝土压缩增量越微弱,虽叠加次数增加,但整体摊薄效应占主导,最终先批筋累计应力损失越小;通过前置差异化超张拉,抵消后续张拉的次生应力衰减,可实现全束应力均匀,贴合设计受力假定。
九、工程补充说明与风险提示
1. 本文推导基于无损理想工况,仅解决分批张拉的弹性压缩次生应力差;实际工程中,需在此基础上叠加锚具回缩、摩擦、松弛、收缩徐变等常规损失,整体上调张拉控制应力。
2. 若采用“一批多束”张拉模式,只需将单批总预应力面积代入公式重新计算,仍遵循“先批超张、后批递减”的核心规律。
3. 应力补偿后必须校核张拉控制应力,严禁超过规范上限0.75fptk,超限需优化分批方案、减少批次数量。
4. 整体张拉完成后,梁总预压力与张拉顺序无关,仅通过差异化张拉修正束间应力差,保障结构受力与设计一致。
十、结语
预应力梁设计同批张拉假定与现场分批施工的脱节,是工程中极易被忽视的隐性质量隐患。
批次间混凝土弹性压缩引发的应力不均,会直接削弱预应力结构抗裂、抗变形核心性能。施工中需摒弃“统一油压张拉”的粗放工艺,根据梁体配筋率、张拉批次精准计算差异化张拉应力,通过前置超张拉补偿次生损失,匹配设计受力模型,从工艺层面保障预应力结构施工质量与设计安全储备,充分发挥预应力技术的优越结构性能。
参考文献:
1.《建筑施工手册》编委会。第 20 章 预应力工程 [M]//《建筑施工手册》编委会。建筑施工手册:第 3 分册.6 版。北京:中国建筑工业出版社,2025:380-460.
撰文|Amor
编辑|孔蓉
审核|梁叶
